Установка базовой станции
Фоторепортаж с места события. Часть 1

Звоня в службу поддержки оператора мобильной связи и нарекая на свою тяжкую судьбу в связи с плохим качеством связи и большой загрузкой базовой станции мы даже не задумываемся, что происходит после нашего звонка, какую работу выполняют рабочие, производя настройку оборудования и разгрузку базовых станций в вашем населенном пункте. Иногда среди жителей отдаленных от больших городов районных центров или сел можно услышать мнение о том, что не плохо было бы связаться с оператором мобильной связи и заказать установку базовой станции именно в их населенном пункте, считая что именно здесь должна производиться установка и при том в рекордно короткие сроки.

Предлагаю рассмотреть весь процесс установки базовой станции со всеми интересными подробностями и самому представить за какие сроки можно выполнить данную работу.

Место установки базовой станции определяется инженерами компании и во многом зависит от положения близ лежащих базовых станций, ландшафта местности и количества населения проживающего на территории, которая будет обслуживаться базовой станцией.

В большинстве случаев приемо-передающее оборудование устанавливается или на высоких зданиях, или на вышках, специально сконструированных для базовой станции. В нашем случае была сооружена многосекционная вышка высотой 60 метров.

Под вышку была вырыта яма, которая в дальнейшем была заполнена бетонными блоками, выполняющими роль основания. Вокруг основания были вырыты еще 4 громадных ямы, в которые также закинули громадные бетонные блоки крестообразной формы. Эти 4 блока в дальнейшем стали выполнять роль крепления для растяжек вышки. Все секции из которых собирали вышку имеют одинаковый размер. После крепления нескольких первых секций дальнейшая их подача осуществлялась с помощью так называемого крана и лебедки. Кран крепится к уже установленным секциям. С помощью электролебедки с тросом, перекинутым через ролики у основания и наверху на кране, а также с помощью умения работать на высоте, секции подымаются выше и устанавливаются одна на другую и соединяются болтами.

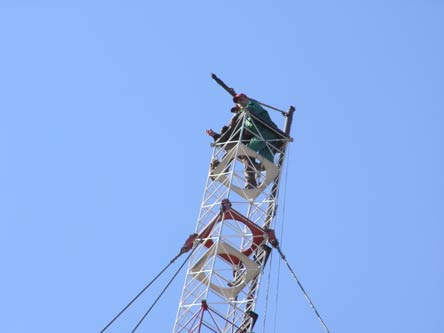

Часть команды, которая работает над установкой БС

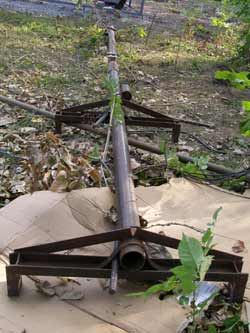

Кран

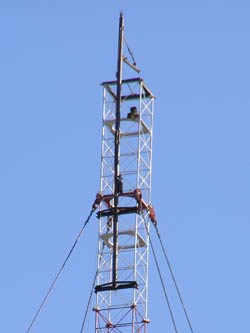

Установленный кран

Длина каждой секции 2.4 метра. Вышка состоит из 25 секций. После несложных математических преобразований получаем высоту 60 метров.

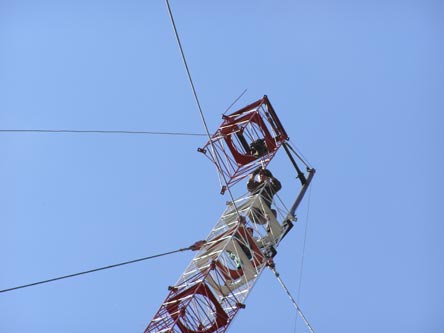

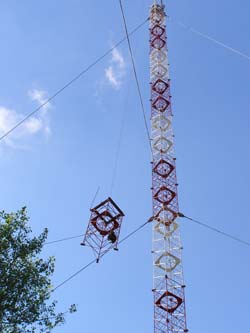

Каждая секция весит около сотни килограмм. При подъеме используются два троса, оба из них крепятся к секции. С одной стороны вышки один трос наматывается на лебедку, подымая секцию вверх, а с другой стороны вышки вторым тросом управляют с земли не давая секции, которая подымается, пойти в сторону или удариться о уже готовую конструкцию.

Кстати, когда будете очередной раз отправлять знакомым дурацкие анекдоты с помощью телефона можете вспомнить, что такую возможность вам дают люди которые много дней подряд проводят на высоте 50-60 метров устанавливая оборудование обеспечивающее функционирование сотовой сети.

Конструкцией основания башни предусмотрена установка оборудования для подъема груза наверх

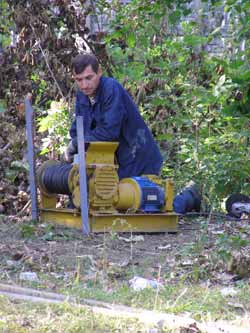

Электролебедка

Несколько дней сложной работы увенчиваются успехом и в результате имеем вот такое сооружение.

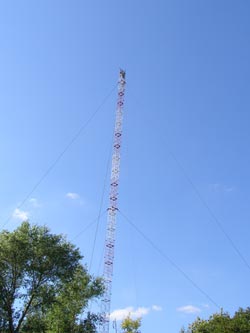

Почти готовая конструкция вышки

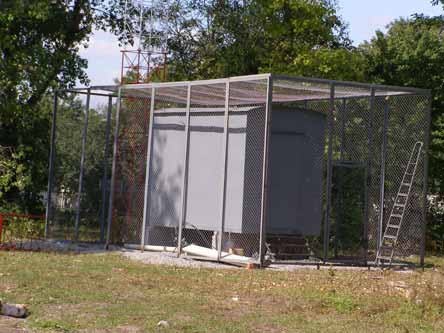

Будка

У основания вышки поставили будку в которой после установки будет размещено сетевое оборудование и источники бесперебойного питания. Будку и основание вышки оградили противовандальной сеткой как по бокам так и сверху.
